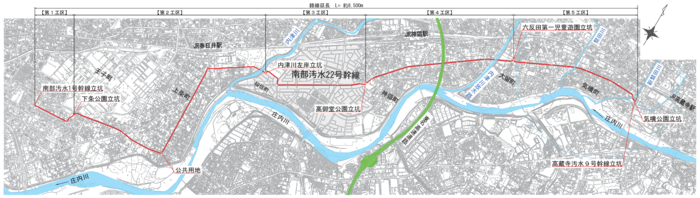

南部汚水22号幹線
南部汚水22号幹線の全体事業スケジュール

汚水処理のより一層の効率化を図るため、愛知県が策定した広域化・共同化計画に基づき、高蔵寺浄化センターを南部浄化センターへ統合する接続管きょ(南部汚水22号幹線)の整備を設計施工一括発注方式で進めます。
整備スケジュールは次の予定です。
整備年度(設計期間を含む)
|
工区 |
整備計画 |
|---|---|
|
第1工区 |
令和12年度から令和14年度 |
|
第2工区 |
令和8年度から令和12年度 |
|
第3工区 |
令和10年度から令和13年度 |
|
第4工区 |
令和13年度から令和17年度 |
|
第5工区 |
令和15年度から令和19年度 |
南部汚水22号幹線の整備は、公園等を利用して進めるため、公園等の一部または全部の利用ができなくなります。整備で利用する期間は次のとおりです。
公園等整備で利用する期間
|
名称 |
整備で利用する期間 |
|---|---|
|
下条公園 |
令和8年度から令和14年度 |
|
公共用地 |
令和10年度から令和12年度 |
|
高御堂公園 |
令和11年度から令和17年度 |
|
六反田児童遊園 |
令和15年度から令和19年度 |
|
気噴公園 |
令和16年度から令和19年度 |
南部汚水22号幹線全体事業スケジュールをまとめた資料は、次のPDFファイルをご覧ください。
南部汚水22号幹線整備事業
交通規制
工事に際しまして、公園及び公共用地等を工事用地として使用させていただきます。工事用地周辺及び沿道の皆様には文書等で事前に周知させていただきます。工事車両の出入り及び騒音、振動等ご迷惑をおかけしますが、工事へのご理解とご協力をお願いします。なお、お気づきの点などございましたら、下記問い合わせ、もしくは現場作業員までご連絡ください。
